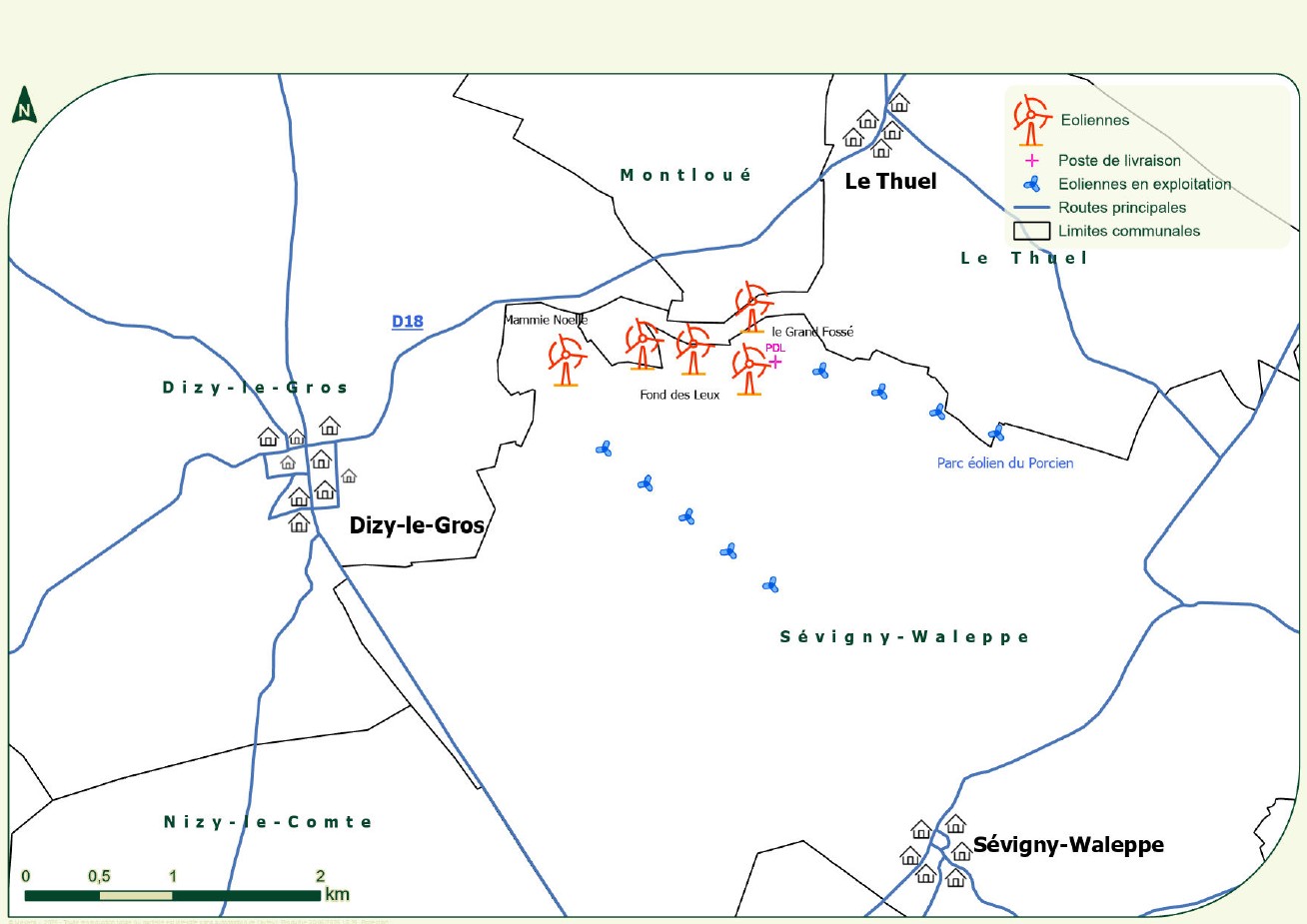

Parc éolien de Sévigny-Waleppe
Sommaire
L’actualité du chantier
Le chantier du parc éolien débute le 3 août 2026.
Une opération de financement participatif est également ouverte afin de permettre aux habitants qui le souhaitent de participer au projet.
Découvrez la lettre d’information du projetLe futur parc éolien
Le parc sera composé de 5 éoliennes implantées sur la commune de Sévigny-Waleppe. Chaque éolienne culminera à 165 m lorsque la pale sera à son point le plus haut.
Puissance
15 MW
Le parc aura une puissance installée de 15 MW. Cette puissance correspond à la capacité maximale de production des éoliennes lorsque les conditions de vent sont favorables.
Raccordement
Le Thuel
Le parc comprendra un poste de livraison, qui assurera le raccordement entre les éoliennes et le réseau électrique. Celui-ci sera raccordé au poste source de Le Thuel, situé à environ 5 km. Un poste source est un point de transformation et de répartition de l’électricité entre le réseau haute tension et le réseau local.
Production
40 GWh
Le parc produira environ 40 GWh d’électricité décarbonée par an, soit l’équivalent de la consommation électrique annuelle de près de 8 000 foyers.
Provenance
Plusieurs pays
Les éoliennes seront fournies par Nordex, fabricant européen reconnu dans le secteur de l’éolien. Le modèle retenu est la N131.
Les différents composants des éoliennes proviennent de plusieurs pays : les mâts du Portugal, les nacelles d’Allemagne et les pales de Chine. Ils seront acheminés par voie maritime jusqu’au port d’Anvers, en Belgique, puis transportés jusqu’au site par convois routiers exceptionnels.
Les retombées locales
Chaque année, le parc contribuera aux ressources publiques locales, avec des recettes réparties entre la Communauté de communes du Pays Rethélois, le Département des Ardennes et la commune de Sévigny-Waleppe, permettant de financer des services et équipements collectifs.
Ces recettes proviennent principalement de l’IFER, une taxe liée aux installations de production d’énergie, et de la CFE, une taxe payée par les entreprises aux collectivités locales. Elles s’élèvent à plus de 180 000 € par an pendant toute la durée d’exploitation.
Les mesures pendant le chantier
Pendant le chantier, plusieurs mesures sont mises en place pour limiter les gênes pour les riverains, sécuriser les déplacements et préserver l’environnement.
Les travaux de terrassement sont réalisés hors période sensible pour les oiseaux, entre le 1er août 2026 et le 31 mars 2027.
Les haies et bosquets présents sur le site sont conservés afin de préserver les habitats naturels utilisés par les oiseaux.
Les pistes seront arrosées si nécessaire, notamment par temps sec.
Les travaux sont réalisés de 7h00 à 20h00, hors jours fériés.
Un état des lieux des routes sera réalisé avant et après les travaux. En cas de dégradation liée au chantier, les routes concernées seront remises en état.
Les mesures tout au long de la vie du parc
Dans les deux mois suivant le démarrage du parc éolien, Mexens proposera aux habitants des communes de Dizy-le-Gros et Le Thuel, ainsi qu’aux habitants de la ferme de Fays, de planter des végétaux sur leur terrain. Cette mesure permettra de réduire la visibilité des éoliennes depuis les habitations concernées.
Avant le démarrage du parc, Mexens transmettra aux services de l’État les caractéristiques techniques définitives des éoliennes, notamment leur niveau sonore.
Après le démarrage du parc, une campagne de mesures acoustiques sera réalisée en conditions réelles afin de vérifier le respect des seuils réglementaires.
Les résultats seront transmis à l’inspection de l’environnement. Si nécessaire, les éoliennes pourront être bridées, c’est-à-dire fonctionner de manière adaptée à certains moments, pour garantir le respect de la réglementation et maîtriser le niveau sonore.
- Arrêt temporaire des éoliennes : les éoliennes pourront être arrêtées temporairement pour protéger les chauves-souris lors des périodes où elles sont les plus actives, principalement du 1er avril au 30 septembre, la nuit.
- Aménagements autour des mâts : la végétation sera limitée et le sol stabilisé autour des mâts afin de réduire la présence d’insectes, susceptibles d’attirer les chauves-souris.
- Gestion de l’éclairage du site : l’éclairage sera limité et adapté afin de réduire son attractivité pour les insectes et les chauves-souris.
- Suivi environnemental renforcé : un suivi régulier permettra d’observer l’activité des chauves-souris, les effets éventuels du parc et l’évolution de leurs habitats. Il sera renouvelé régulièrement, au moins tous les dix ans.
- Conservation des haies et bosquets : les haies et bosquets seront conservés afin de préserver les habitats utilisés par les oiseaux.
- Création de zones favorables au faucon crécerelle : six perchoirs seront installés à plus de 1 km des éoliennes, à proximité de bandes enherbées, afin de favoriser son activité de chasse à distance du parc.
- Suivi écologique des oiseaux : un suivi permettra d’observer les populations d’oiseaux, les effets éventuels du parc et l’évolution de leurs comportements.
À la fin de l’exploitation, les éoliennes, le poste de livraison et les câbles situés à proximité seront retirés. Les fondations seront retirées du sol conformément à la réglementation, puis remplacées par des terres aux caractéristiques comparables à celles du site. Les plateformes de grutage et les chemins d’accès seront également remis en état, sauf si le propriétaire souhaite les conserver. L’objectif est de permettre aux terrains de retrouver leur usage initial, notamment agricole.
Les grandes étapes du chantier
Le chantier de construction du parc éolien débute le 3 août 2026 et se déroule jusqu’en septembre 2027.
[Juillet-août 2026]
- Études d’exécution
- Démarches administratives préalables
- Installation de la base vie
[Août-décembre 2026]
- Travaux réalisés par les entreprises Omexom et Pothelet
- Création ou renforcement des pistes d’accès
- Terrassement et coulage des fondations [Novembre 2026]
- Contrôle et validation de chaque fondation
- Pose des réseaux électriques enterrés
[Mi-février à fin mars 2027]
Les principaux composants seront acheminés par convois exceptionnels depuis le port d’Anvers jusqu’au site, puis stockés temporairement sur place.
[Avril-Mai 2027]
Cette étape sera la plus visible du chantier.
Les 5 éoliennes seront assemblées à l’aide de grues, avant les tests de conformité.
[Mai-juillet 2027]
Le poste de livraison sera construit et raccordé au poste source de Le Thuel. Les tests électriques et mécaniques permettront une mise en service progressive du parc, avec une première production attendue en juillet 2027.
[Août-septembre 2027]
Les installations temporaires seront retirées et les zones de chantier remises en état.
A retenir – Le chantier durera environ 14 mois, avec une première production d’électricité locale attendue en juillet 2027.
La sécurité pendant le chantier
La sécurité des habitants, des usagers et des personnes intervenant sur le chantier est une priorité pour Mexens. Pour garantir le bon déroulement des travaux, chacun est invité à respecter les consignes de sécurité aux abords du site.
Distances de sécurité
Respecter les distances de sécurité et la signalisation mise en place autour du chantier, notamment la limitation de vitesse à 30 km/h.
Zones aménagées
Utiliser les zones aménagées pour permettre le croisement des véhicules et éviter d’abîmer les accotements.
Zones de sécurité
Ne pas pénétrer dans les zones de sécurité délimitées.
Vigilance
Faire preuve de vigilance lors du passage des convois exceptionnels.
Une question sur le chantier ?
Contactez Clément REAU – Chef de projet Construction Mexens – chantier-sevigny@mexens.com – 06 76 38 43 65
Et si vous participiez au financement du parc ?
Une opération de financement participatif est proposée pour associer les habitants au projet. Les modalités de participation sont précisées sur la plateforme dédiée.
